当前位置: > 今日焦点
绿色“充电宝” 蓄能山水间
木兰抽水蓄能电站项目有序推进
【发布日期:2024-12-25】 【来源:本站】 【阅读:次】【作者:】

  晚报讯(记者 陈震)12月24日,省委宣传部联合市委宣传部举办木兰溪治理25周年主题采访活动。中央广播电视总台、光明日报、经济日报、中国日报、人民网、新华网等中央媒体,福建日报、省广播影视集团等省级媒体和市级媒体组成的采访团走进仙游木兰抽水蓄能电站项目建设现场,通过座谈会、实地调研,详细了解项目建设情况。


  座谈会上,仙游县相关领导向采访团介绍了木兰溪上游的保护发展情况,特别是木兰溪源省级自然保护区的保护措施和成效。生态保护与经济发展并重,是仙游县一直以来的发展理念,而木兰抽水蓄能电站项目正是这一理念的生动实践。


  随后,木兰抽水蓄能电站项目的相关负责人详细介绍了电站的建设情况。木兰抽水蓄能电站项目是国家能源局《抽水蓄能中长期发展规划(2021-2035年)》和福建省“十四五”重点实施项目,电站总装机容量1400MW,安装4台单机容量为350MW的可逆式水泵水轮机组,项目于2023年7月30日获得福建省发改委核准,总投资89亿元;当年10月30日,获得水电总院可研批复。工程主要包括上水库、下水库、输水系统、地下厂房系统及地面开关站等,为Ⅰ等大(1)型水利水电工程。电站建成后年均发电量14亿千瓦时,抽水电量18.67亿千瓦时,年节约标煤约53.9万吨,减少二氧化碳排放约116万吨,将承担电力系统调峰、填谷、调频、调相、储能和紧急事故备用等任务,服务于构建以新能源消纳为主体的新型电力系统建设,对电网安全运行,促进地方经济绿色发展都将发挥重要作用。

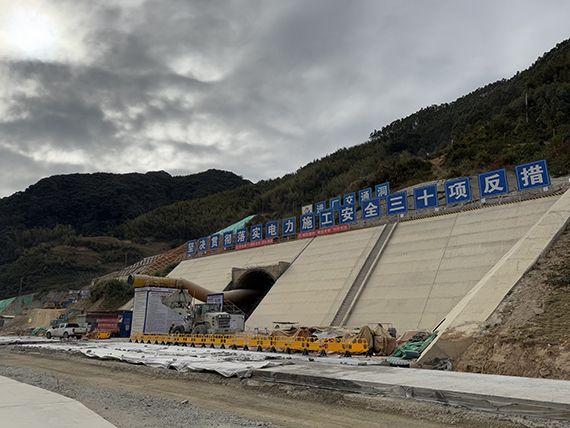

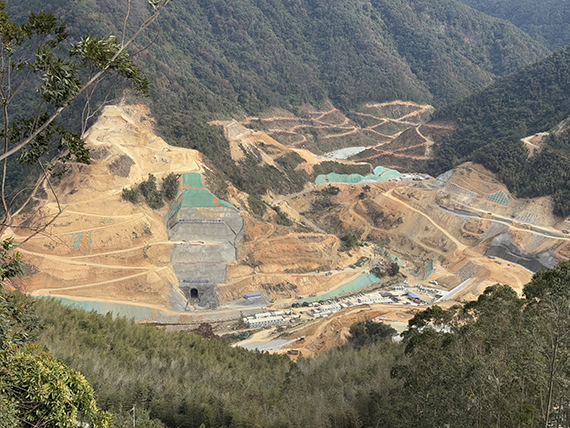

  记者在现场看到,电站项目建设正在有序推进。截止11月末,项目已完成年度投资14.8亿元,预计全年将完成投资15.9亿元。工程节点方面,今年1月28日,实现通风兼安全洞顺利贯通(全长1383米);2月13日春节假期,实现地下主厂房中导洞贯通(总长185米);5月9日,下水库导流洞工程开工;5月21日,主体工程地下厂房第一排炮安全起爆;7月26日,上水库土建及金属结构安装工程开工;10月14日,地下主副厂房一层顺利开挖完成,比原计划提前17天;10月23日,总长1361米的#2施工支洞顺利提前实现贯通,同日输水系统中平洞工程开工,意味着本年度工程节点目标全部完成;此外总长1798米的交通洞,钻爆法开挖完成981米,TBM掘进674米,合计1655米,完成总进度的92.1%,预计明年1月实现贯通。


【关闭窗口】【打印本页】

设为首页 | 收藏本站 | 联系我们
主管:中共莆田市委 地址:福建省莆田市城厢区筱塘南街85号 邮编:351100 福建省新闻道德委举报电话:0591-87275327
联系电话:0594-2523059 传真:0594-2514907 投稿信箱:ptwb669@163.com 法律顾问:福建典冠律师事务所余元庭律师
全省打击新闻敲诈和假新闻举报电话0591—87558447
闽ICP备14011754号(浏览网站主页,建议将电脑显示屏调为1024*768)
您是第: 位访客
